奮戰27天 打贏綠電工程攻堅戰

2022-02-08 閱讀次數:3766 新聞作者:胡巖毅



   1月27日22時30分,清潔能源京豐綠電供熱試點工程首臺電極鍋爐上電試運完成,成功利用項目建設的1號電極鍋爐將一次水溫度加熱到設定溫度80攝氏度,并投入自動狀態,實現了京能集團向北京市提供清潔能源供熱的承諾。綠電供熱項目作為京豐一個重要的備用熱源,投入運行后,將為該公司增加供熱能力120MW,折合供熱面積約240萬平方米,進一步保障地區供暖系統安全運行。這是繼“煤改氣”、光伏項目后,京豐燃氣再一次向綠色低碳、多能互補高質量發展邁出的嶄新一步。

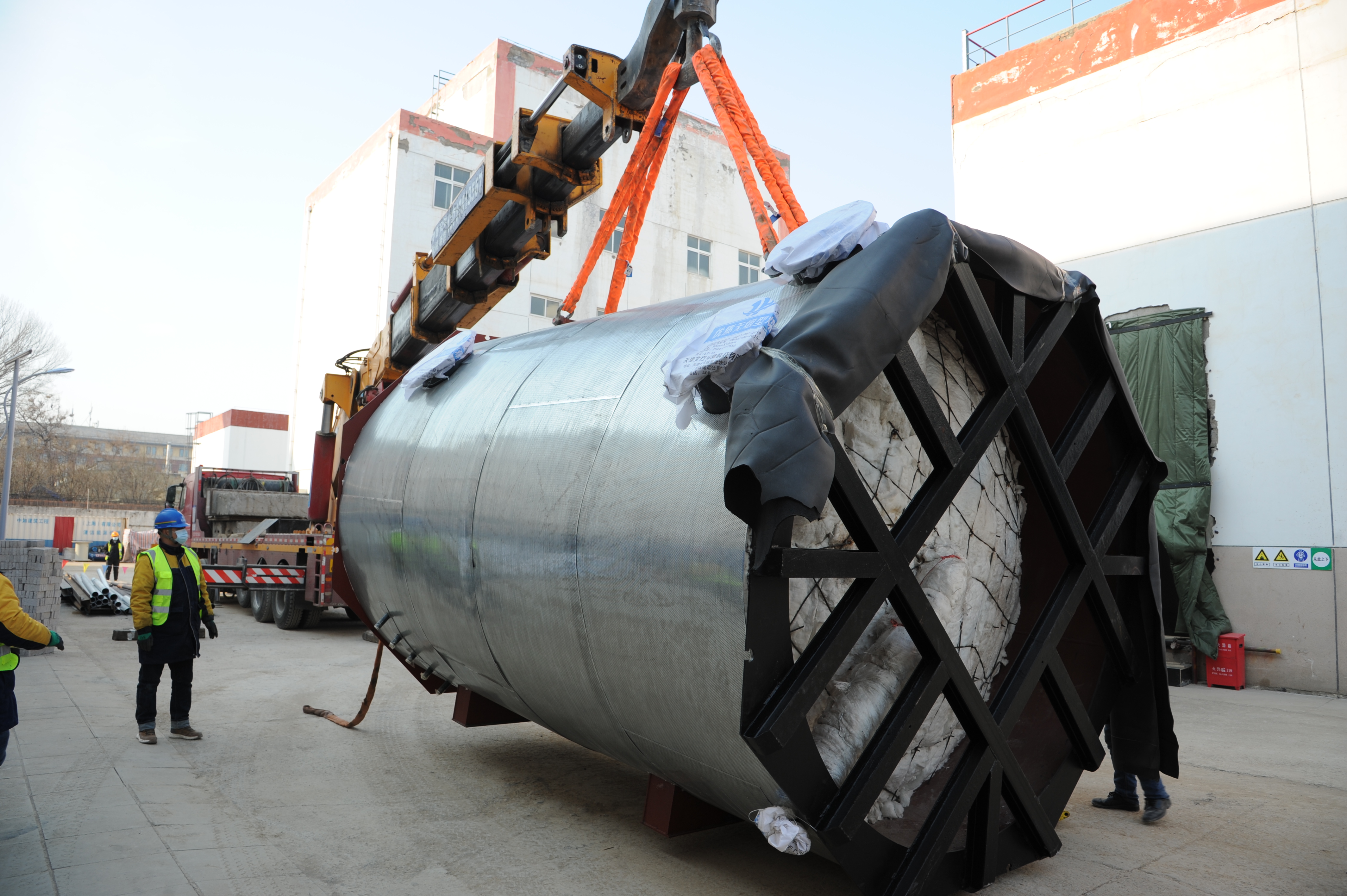

   京豐綠電供熱試點工程位于京豐燃氣廠區內,利用原中水車間建設3臺40MW電極鍋爐及其附屬設備,是華北地區容量最大的電極鍋爐項目。項目自2021年12月31日得到豐臺區發改委核準批復后,在京能集團、清潔能源公司的全力支持和指導下,京豐燃氣全面推進,上下一心,克服項目建設正值年關、疫情嚴控的雙重困難,歷時27天,終于在冬奧會前,安全、優質地完成鍋爐的安裝、附屬設備的安裝及上電調試這項“幾乎不可能完成”的艱巨任務。
   面對時間緊任務重環境差的考驗,京豐燃氣成立由公司領導牽頭掛帥、基建工程部具體推進、各部門協同配合的組織機構,確保層層分工明確,個個責任上肩。基建團隊全程駐守進行指導監護、督查協調和質量把控。安全管控責任重大、事關全局。安全監察部對照風險管控措施落實情況開展隱患排查治理,確保項目建設人身、設備安全萬無一失;發電部、維護部提早介入,研究確定方案;物資部24小時密切聯系廠家,確保物資按時入場;基建工程部保安全、搶時間、抓質量,連續奮戰到深夜成為家常便飯。京豐綠電建設者以高效協同、善作善成的扎實作風,創造了27天完成電極鍋爐上電試運的“京豐速度”。
